Travaux dans la commune. |
Présentation du programme d’investissement et d’aménagement de la Place
et de la rue de la place.
I - Nature du programme.(Voir plan) 1 - Rue de la place (RD 20) : Partie engagée
-Re calibrage de la chaussée à 6m de large en toit avec rechargement du tapis d’enrobé sur l’existant si accord avec le Conseil Départemental sinon uniquement travaux de chaque côté de la RD 20.
-Pose de bordures A2 béton et caniveau CS1 en rive.
-Matérialisation du cheminement piéton en pavage grès sur 1,5 m de large de chaque côté du RD entre la rue Rogeau et le pont sur le Thin, après le pont cheminement en enrobés 0/6.
-Création de 44 places de stationnement VL perpendiculaires au RD, largeur 2,5 m en enrobés 0/6. Délimitation en lignage pavé et bordure pierre en fond pour rattraper les niveaux.
2 - Réseaux : Partie engagée
-Renforcement de la conduite d’eau potable existante par la pose d’un conduit PVC 160 et 140, pose d’un poteau d’incendie près du pont sur le Thin.
-Reprise des branchements avec pose de nouveaux compteurs en limite de propriété.
3 - Place de la mairie
Partie "aménagement de la place proprement dite" (devant la mairie).
Chemin piétonnier / place de parking. Partie non engagée.
Partie place autour du monument compris carrefour rue du mont et rue des chiens réfection de la bande de roulement en enrobés 0/10. Engagement partiel.
II - Phasage des travaux.
Les travaux seront découpés en 3 tranches :
-Tranche ferme: Rue de la place 270 ml et réseaux.
-Tranche conditionnelle 1: Place autour du monument compris carrefour rues du mont et des chiens.
-Tranche conditionnelle 2: Place de la mairie.
III - Coût des travaux et financement.
1 - Coût:
Pour la seule partie des travaux de la tranche ferme (hors Maîtrise d’œuvre):
-Rue de la place: 326 000 € HT.
Dont renforcement réseau eau potable d'environ de 100 000 € HT.
2 - Financement:
Subventions 50% / Emprunt bancaire 30% / Solde par auto financement.
IV - Planning.
Pour la seule tranche ferme:
-Démarrage des travaux fin avril 2016.
-Fin des travaux fin juillet 2016.
Realisation des travaux d'amènagement de la place
(point en fin d'hiver 2016/2017) en cours de rédaction

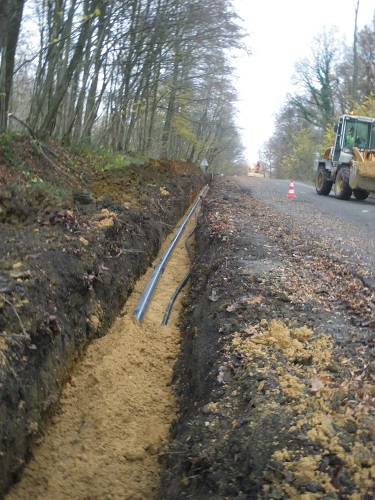

Installation de la fibre optique CANALISATION FIBRE OPTIQUE Le syndicat des eaux de Thin (SIAEP) a démarré la réalisation de la tranchée et la pose d'une nouvelle canalisation d'eau du carrefour du "malgré tout" jusqu'à la sortie du bois du Hailly en direction de Thin. A cette occasion, est également posé un tuyau qui recevra par la suite la fibre optique.
La commune de Thin poursuivra la tranchée de la sortie du bois jusqu'au relais de téléphonie mobile en haut des sarts (ancien dépôt d'OM) et prolongera le tuyau destiné à recevoir la fibre optique jusqu'à ce relais.
Ensuite et sans qu'il y ait de nouvelle tranchée (utilisation du réseau existant) la fibre pourra être amenée jusqu'au poste central situé près de la Fontaine de "l'épinette"
Au delà , le réseau téléphonique en cuivre restera en l'état et sera capable de d'assurer un débit nettement amélioré.
La fibre ne sera en service, au mieux qu'à l'autome 2017 car la contractualisation avec les opérateurs engendre des délais incompréssibles.
Soyez encore un peu patients. le projet avance et la commune a décidé d'anticiper en prenant à sa charge , des travaux qui incomberaient ,en temps normal ,au département mais dans quel délai (202...)
